跳转至

PMP学习之路2

第6章 项目进度管理

6.1 项目进度管理

定义:为规划、编制、管理、执行和控制项目进度而制定政策、程序和文档的过程。

作用:为如何在整个项目期间管理项目进度提供指南和方向。本过程 仅开展一次 或 仅在项目的预定义点开展 。

为管理项目按时完成所需的各个过程:

项目进度管理过程
项目进度管理过程图

项目进度计划 的产生:

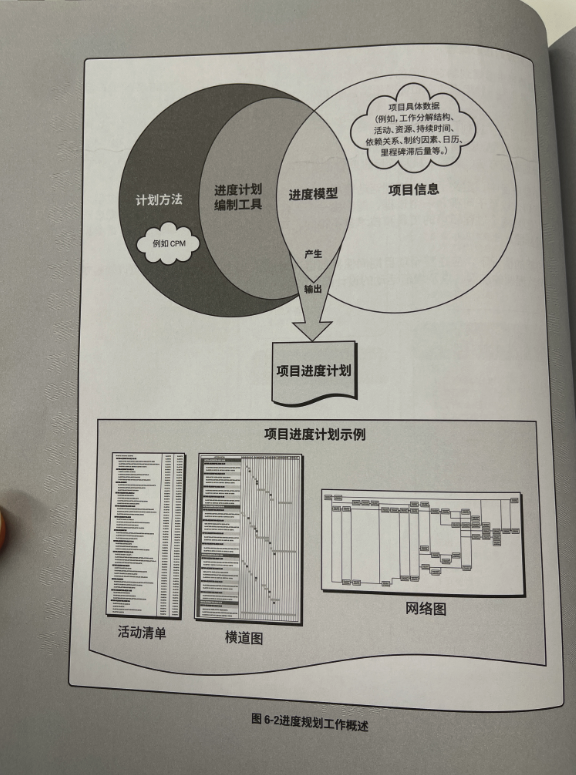

项目进度计划
项目进度计划图
  1. 选择 计划方法:
    • CPM(关键路径方法)
    • 敏捷方法
  2. 将项目特定数据输入到 进度计划编制工具:
    • 活动
    • 计划日期
    • 持续时间
    • 资源
    • 依赖关系
    • 制约因素
    • ...
  3. 产生 进度模型

项目进度管理的发展趋势和新兴实践

基于 适应型 生命周期的 滚动式规划,比如“敏捷的产品开发方法”。

基于 制约理论 和来自 精益生产的拉动式 进度计划概念,比如“看板体系”。

规划进度管理ITTO:

规划进度管理ITTO
规划进度管理ITTO图
  • 输出的“进度管理计划”有以下内容:
    • 项目进度模型制定:规定进度规划方法和工具
    • 进度计划的发布和迭代长度
    • 准确度:规定活动持续时间估算的可接受区间,以及允许的应急储备数量
    • 计量单位:规定资源计量单位
    • 组织程序链接:链接WBS
    • 项目进度模型维护
    • 控制临界值
    • 绩效测量规则:规定用于测量绩效的规则
    • 报告格式

6.2 定义活动

定义:识别和记录为完成项目可交付成果而须采取的 具体行动 的过程

作用:将 工作包 分解为 进度活动,作为对项目工作进行进度估算、规划、执行、监督和控制的基础。本过程需要在整个项目期间开展。

定义活动ITTO:

定义活动ITTO

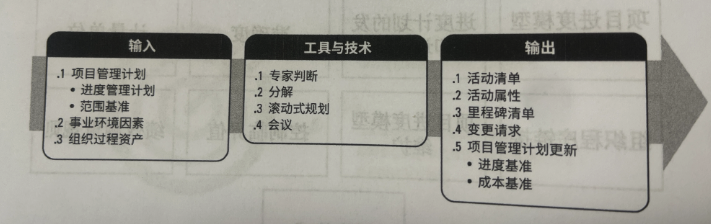

定义活动ITTO图
  • 工具“滚动式规划”:

    • 随着时间推移,逐步由粗至细

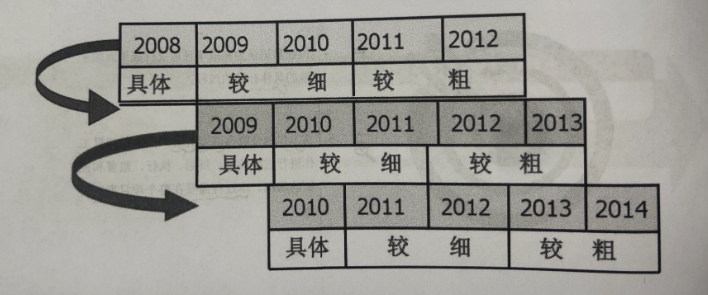

    滚动式规划
    滚动式规划图

  • 输出“活动清单”、“活动属性”、“里程碑清单”:

    活动清单-活动属性-里程碑清单
    活动清单-活动属性-里程碑清单图

  • 输出“变更请求”:

    • 一旦定义项目基准后,在将可交付成果渐进明细为活动的过程中,可能会发现原本 不属于项目基准 的工作

6.3 排列活动顺序

定义:识别和记录项目活动之间的关系和过程

作用:是定义工作之间的逻辑顺序,以便在既定的所有项目制约因素下 获得最高的效率。本过程需要在整个项目期间开展。

排序活动顺序ITTO:

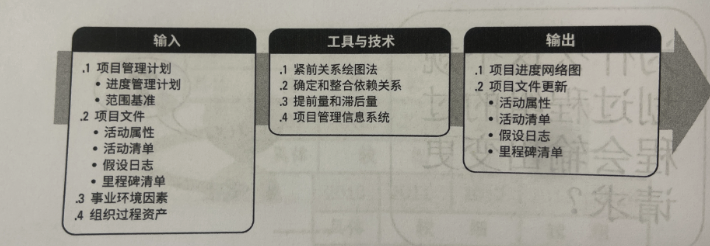

排序活动顺序ITTO
排序活动顺序ITTO图

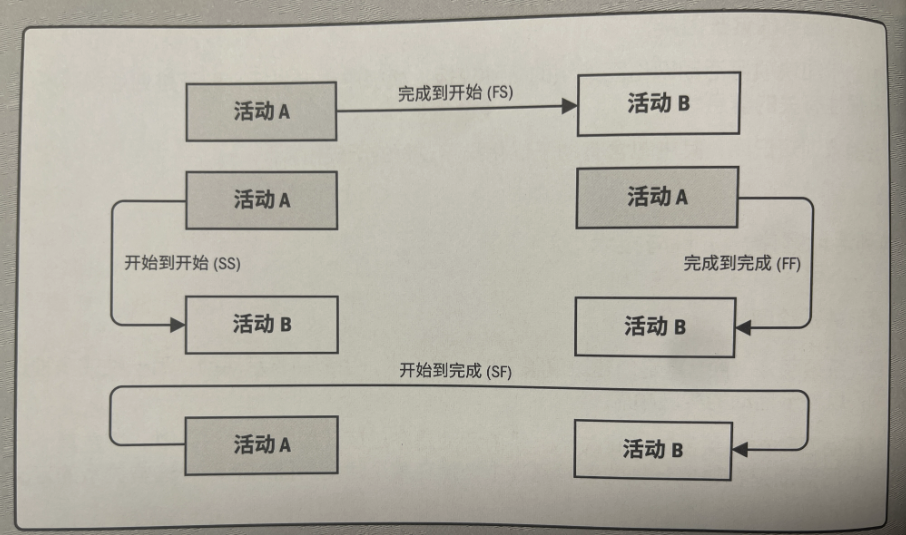

  • 工具“紧前关系绘图法(PDM)”:

    PDM
    PDM图

    • FS(完成到开始):紧前活动完成后,紧后活动才能开始
      • 这个是最常用的
    • FF(完成到完成):紧前活动完成,紧后活动才能完成
    • SS(开始到开始):紧前活动开始,紧后活动才能开始
    • SF(开始到完成):紧前活动开始,紧后互动才能完成
      • 很少用

    扩展:箭线图

    箭线表示活动,节点表示事件,虚线表示虚活动(虚活动不消耗时间);又称为 双代号网络图。

    基本原则:

    • 网络图中每一活动和每一事件都必须有 唯一的 代号,即网络图中不会有相同的代号;
    • 任两项活动的紧前事件和紧后事件代号至少有一个不相同,节点代号沿箭线方向 越来越大;
    • 流入(流出)同一节点的活动,均有共同的紧后活动(或紧前活动)。

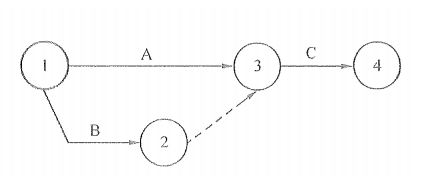

    箭线图
    箭线图

  • 工具“确定和整合依赖关系”:

    • 强制性依赖:合规性要求
    • 选择性依赖:首选逻辑关系、优先逻辑或软逻辑关系
    • 外部依赖:项目活动与非项目活动之间的依赖关系,往往不在项目团队的控制范围之内。
    • 内部依赖:项目活动之间的紧前关系,通常在项目团队的控制之中。
  • 工具“提前量和滞后量”

    • 提前量:相对于紧前,紧后可以提前的时间量(表现在FS)。
    • 滞后量:相对于紧前,紧后需要推迟的时间量(通常表现在SS)。
  • 工具“项目进度网络图”

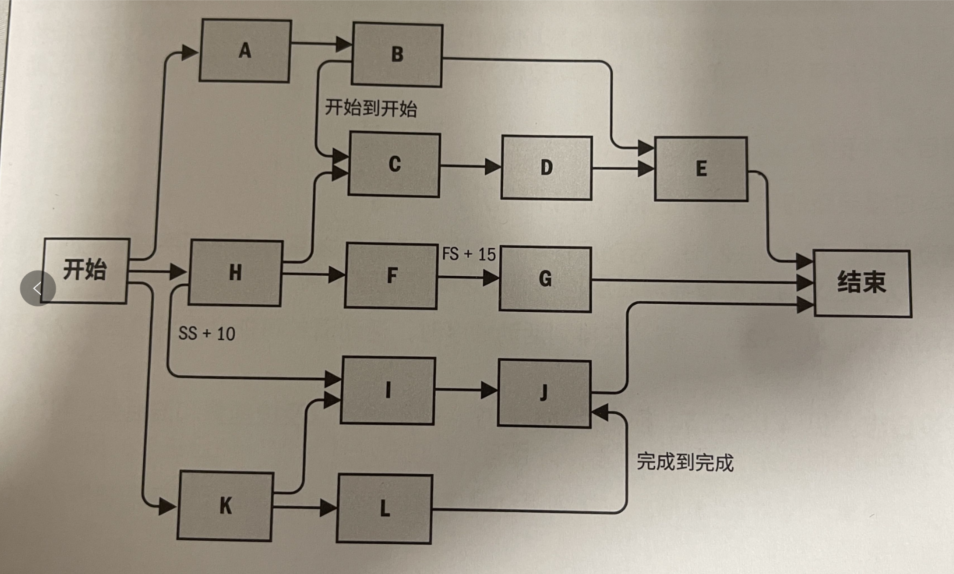

    项目进度网络图
    项目进度网络图

    • TODO: 这里的FS+15是提前还是滞后?

6.4 估算活动持续时间

定义:根据资源估算的结果,估算完成单向活动所需工作时段的过程。

作用:确定完成每个活动所需花费的时间量,本过程在整个项目期间展开。

估算活动持续时间ITTO:

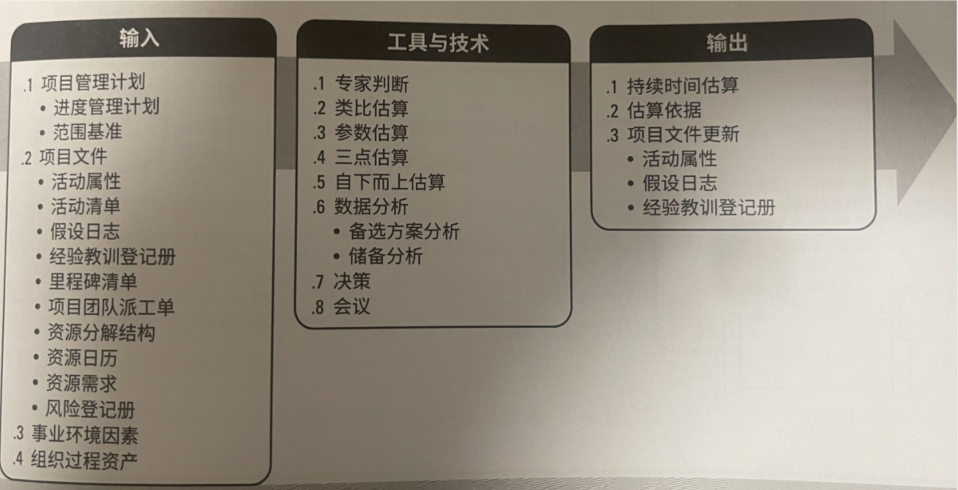

估算活动持续时间ITTO
估算活动持续时间ITTO图
  • 估算持续时间需要考虑的其他因素:

    • 收益递减规律:在保持其他因素不变的情况下,增加一个用于确定单位产出所需投入的因素(如资源)会最终达到一个临界点,在该点之后的产出或输出会随着增加这个因素而递减。
    • 资源数量:增加资源数量使其达到初始数量的两倍不一定能缩短一半时间
      • 因为这样做可能会因风险而造成持续时间增加;
      • 在某些情况下,如果增加太多活动资源,可能会因知识传递、学习曲线、额外合作和其他相关因素而造成持续时间增加。
    • 技术进步:在确定持续时间估算时,这个因素也可能发挥重要作用。
      • 例如,通过采购最新技术,制造工厂可以提高产量,而这可能会影响持续时间和资源需求。
    • 员工激励:项目经理还需要了解以下两种情况
      • 学生综合征(即拖延症):人们只有在最后一刻,即快到达期限时才会全力以赴;
      • 帕金森定律:只要还有时间工作就会不断扩展,直到用完所有时间。
  • 工具“类比估算”:基于历史数据粗略的估计当前活动的工作量

  • 工作“参数估算”:

    \[ 估算值 = 当前项目数据 \times 历史单位数据 \]
  • 工具“三点估算”:

    • 时间值:

      • \({T_o}\):最乐观时间(最短)
      • \({T_p}\):最悲观时间(最长)
      • \({T_m}\):最可能时间(中间时间)
    • 计算方法:

      \[ E = (O + 4M + P) / 6 \]
      \[ E = (O + M + P) / 3 \]

      练习题

      平时回家,如果不堵车,最快30分钟;如果堵车,最慢2小时。大多数情况是1小时,请估算到家所需时间:

      默认使用贝塔分布:

      $$ t = (30 + 60 \times 4 + 120) / 6 = 65 $$

      正态分布

      了解即可,考证正常不考

      • \(1\sigma = 0.6826\)
      • \(2\sigma = 0.9544\)
      • \(3\sigma = 0.9973\)

      管理学要求:“六西格玛(6\(\sigma\))”原则

  • 工具“至下而上估算”:

    • 从下到上逐层汇总WBS组成部分的估算而得到的项目估算。
  • 工具“数据分析——储备分析”

    • 应急储备:
      • 有时又称“进度储备”,用于应对进度方面的不确定性;
      • 属于“进度基准”的一部分;
      • 应该在“项目进度文件”中列出;
      • 随着信息越来越明确,可以动用、减少或取消应急储备。
    • 管理储备
      • 特别留出用于管理控制的时间预算;
      • 不属于“进度基准”,但属于项目总持续时间的一部分;
      • 依据合同条款,使用管理储备可能需要变更进度基准。
        • TODO: 为什么会需要变更呢?
  • 输出“持续时间估算&估算依据”

    • 持续时间估算:对完成某项活动、阶段或项目所需的 工作时段数 的定量评估,其中 并不包括任何滞后量,但可指出一定的 变动区间:
      • 2周 \(\pm\) 2天,表明活动至少需要8天,最多不超过12天。(假定每周工作5天)
      • 超过3周的概率为15%,表明该活动将在3周内(含3周)完工的概率为85%
    • 持续时间估算因领域而异,但应当 完整说明 如何估算,支持信息可包括:
      • 关于估算依据的文件(如估算时如何编制的);
      • 关于全部假设条件的文件;
      • 关于各种已知制约因素的文件;
      • 对估算区间的说明(如“\(\pm10%\)”),以指出预期持续时间的所在区间;
      • 对最终估算的置信水平说明;
      • 有关影响估算的单个项目风险文件。

    Question

    项目持续时间估算的预期值是627天,而最可能的持续时间估算为600天,标准差为14天,下面哪一种陈述是正确的?

    • A.按照95%的置信度,项目历时定位547至603天
    • B.按照95%的置信度,项目历时定位613至641天
    • C.按照99%的置信度,项目历时定位585至699天
    • D.按照68%的置信度,项目历时定位547至603天

    标准差公司而已,99%估算值 = 预期值 \(\pm3\sigma\),因此得到:

    \[ 627 \pm (3 \times 15) \]

6.5 制定进度计划

定义:分析活动顺序、持续时间、资源需求和进度制约因素,创建进度模型,从而落实项目执行和监控的过程。

作用:为完成项目互动而制定具有计划日期的进度模型。本过程需要在整个项目期间开展。

制定进度计划ITTO:

制定项目计划ITTO
制定项目计划ITTO图
  • 工具“进度网络分析”

    • 创建项目 进度模型 的一种综合技术:CPM,资源优化技术,建模技术;
    • 进度分析:
      • 当多个路径在同一时间点汇聚或分叉时,评估汇总进度储备的必要性,以减少出现进度落后的可能性。
      • 审查网络,看看 关键路径 是否存在高风险活动或具有较多提前量的活动,是否需要使用进度储备或执行风险应对计划来降低 关键路径 的风险。
    • 进度网络分析是一个 反复进行 的过程,一直持续到创建出可行的进度模型。

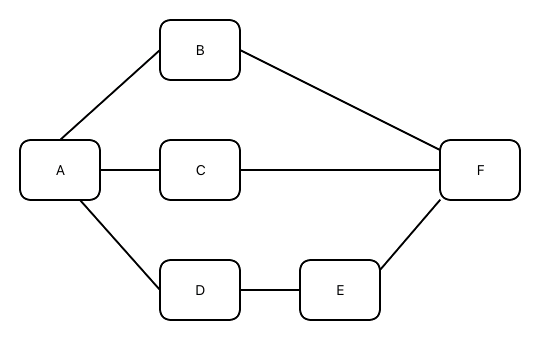

    示例图

    进度网络分析图
    进度网络分析图

  • 工具“关键路径法(CPM)”:

    • 特征:

      • 越多风险越大越大
      • 最长路径决定工期的最短时间
      • 不考虑资源限制
    • 正推

      • TODO: 124页图

      • 得出“最早开始日期(ES)”和“最早完成日期(EF)”

    • 逆推

      • TODO: 124页图
